重慶市涪陵臨港經濟區建設發展集團有限公司:
你單位送交的《重慶市涪陵臨港經濟區龍橋組團標準化廠房建設項目水土保持方案報告書》收悉。經審查,該方案符合法定條件,決定準予行政許可。
一、水土保持方案主要指標及內容
???(一)建設期水土流失防治責任范圍為52995m2。
???(二)水土流失防治執行西南紫色土區建設類項目一級標準。
???(三)水土流失防治目標為:水土流失治理度97%,土壤流失控制比1.0,渣土防護率94%,林草植被恢復率97%,林草覆蓋率15%。
???(四)水土流失防治責任范圍分為主體工程防治區、臨時施工營地防治區等2個防治區;防治措施包括截水溝、排水溝、雨水管網等。
???(五)建設期水土保持補償費為74193元。
二、你單位在項目建設中應全面落實水土保持法的各項要求,并重點做好以下工作:
???(一)按照批準的水土保持方案,做好水土保持后續設計,加強施工組織和管理工作,切實落實水土保持設施與主體工程同時設計、同時施工、同時投產使用的“三同時”制度。
???(二)嚴格按方案要求落實各項水土保持措施。各類施工活動要嚴格限定在用地范圍內,嚴禁隨意占?jí)骸_動和破壞地表植被。做好表土的剝離和棄渣綜合利用。工程棄土應當堆放在水土保持方案確定的合規的專門存放地,并采取措施保證棄渣安全,不產生新的危害。在水土保持方案確定的棄渣場以外新設棄渣場的,或者因棄渣量增加導致棄渣場等級提高的,生產建設單位應當開展棄渣減量化、資源化論證,在棄渣前編制水土保持方案補充報告,并完成棄渣場變更審批手續。根據方案要求合理安排施工時序和水土保持措施實施進度,做好臨時防護措施,嚴格控制施工期間可能造成的水土流失。
???(三)切實做好水土保持監測工作。
???(四)切實做好水土保持工程施工監理。
???(五)在項目開工前及時繳納水土保持補償費。
三、本項目的地點、規模如發生重大變化,或者水土保持方案實施過程中水土保持措施發生重大變更,應補充或修改水土保持方案報我局審批。
四、本項目完工后業主單位必須自行組織或委托第三方機構開展水土保持設施驗收,明確驗收結論,公開驗收情況,并向我局報備驗收材料。
五、本行政許可有效期為三年,自簽發之日起計算。期滿后,若該工程未開工建設,本許可決定自行失效。

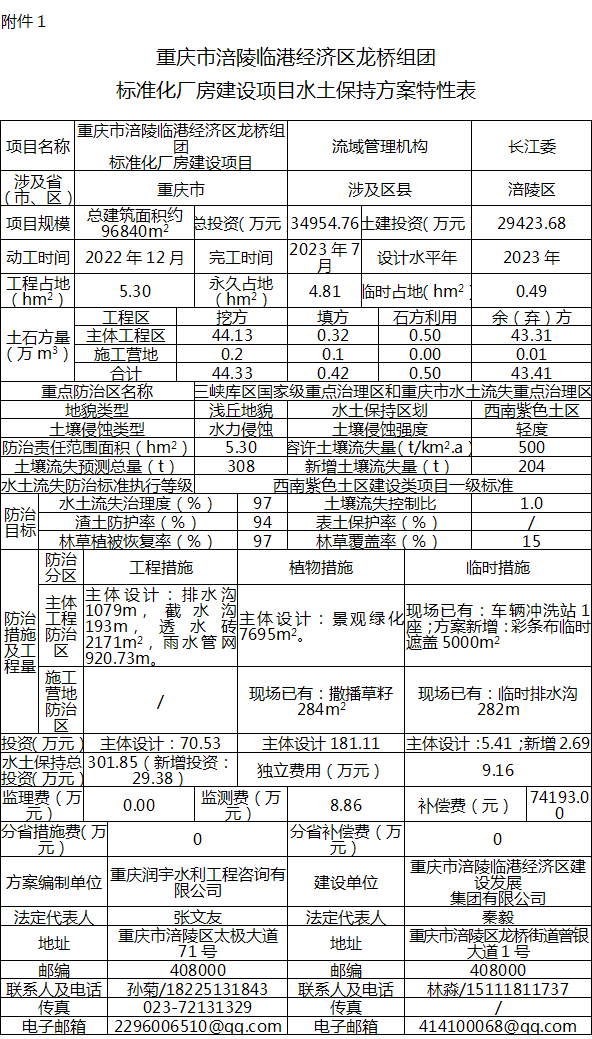

附件:1.重慶市涪陵臨港經濟區龍橋組團標準化廠房建設項目水土保持方案特性表
??????2.重慶市涪陵臨港經濟區龍橋組團標準化廠房建設項目水土保持方案報告書專家評審意見
重慶市涪陵區水利局???
2023年5月26日?????
